前言

校园基本建设规划是每所学校健康稳定可持续发展,不断满足人民群众对教育需求的基础性工程。“十三五”时期是我们财经职业学院迎接教育部办学合格评估,在高等职业教育领域寻求生存发展空间的关键时期,是明确办学定位,切实转变办学理念,推进内涵式发展、特色发展,深化人才培养模式,适应云南社会经济发展新定位,提高人才培养质量的攻坚时期。为此,必须深刻认识并准确把握现代职业的新变化新特点,紧紧抓住和用好国家大力发展职业的重大战略,开创学院改革发展新局面。为确保学院依法依规的有序建设,特编制5845cc威尼斯官方版“十三五”校园基本建设规划。

第一部分“十二五”发展回顾

一、建设成就和经验总结

(一)主要成绩

1、在省财政厅和省教育厅的大力支持下,2012年2月1日,按照有偿划拨方式取得云南师范大学财政金融学院(原银行学校)41.4亩土地及近2万平方米的教学设施,为学校发展及申办高职学院奠定了基础。

2、委托昆明市建筑设计院有限责任公司完成了《5845cc威尼斯官方版(筹)修建性详细规划》的编制,2013年11月,经昆明市规划局及规委会预备会议审批通过,为学校建设项目提供了政策性保障。

3、2014年3月25日,完成了学校财苑楼9889.59平方米、学生公寓6513平米的建设任务并竣工验收交付使用。

4、委托湖南大学设计院有限公司编制了《5845cc威尼斯官方版(筹)建设项目可行研究报告》,2014年9月15日,获得《云南省发展和改革委员会关于5845cc威尼斯官方版(筹)建设项目可行性研究报告的批复》(云发改社会〔2014〕1234号)。

5、2014年9月30日,将云南省财经学校所属土地263亩中的212亩变更为5845cc威尼斯官方版,并获得昆明市国土资源局五华分局颁发的土地使用证。

6、完成了运动场(足球场)及校园部分道路的改造及整修工作,有效改善并提升了校园环境。

7、完成了学校原图书馆改造为实训楼的建设任务,为学生实作实训提供了保障。

(二)经验总结

1、认真贯彻党和国家关于校园基本建设工程的各项方针、政策法规,落实党风廉政建设是前提;

2、积极争取主管部门和上级有关部门的支持关心是基础,多形式、多渠道筹措建设资金是关键;

3、积极主动依法依规办理建设项目所需的各个环节是保障;狠抓工程质量是根本。

二、存在的问题及原因分析

(一)校园土地现状

学校建设用地为17.53公顷,校舍建筑面积为79689平方米。学校已升格为高等财经职业学院,按照《普通高等学校建筑规划面积指标》和《专科学历教育高等学校设置标准》要求,以及5845cc威尼斯官方版的发展需求,若按全日制学生6000人左右,长短期培训人员约10000人次作为发展规模,则总建筑面积不低于135540平方米,学院仍需新征教学用地不低于50亩,新增建设规划建筑面积不低于35000平方米;再者,除已更名为5845cc威尼斯官方版所属的212亩土地外,还有51亩土地需更名属性。

(二)校园功能布局

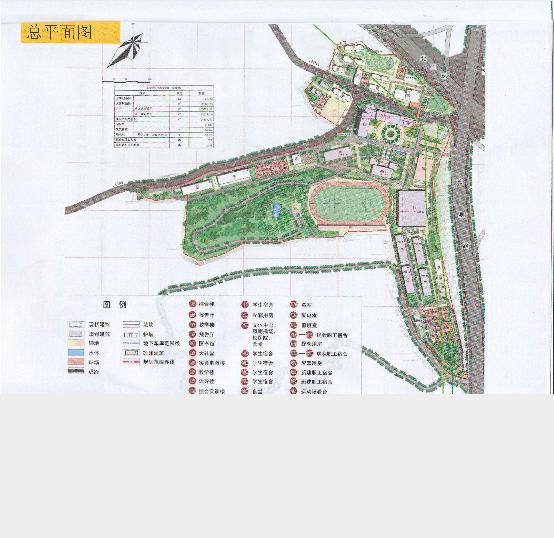

校园由勤奋院、兴隆院、汇泽园、昆华园及齐兴院等校区组成,包括教学用房、教育办公用房、图书馆、体育设施用房、学生宿舍、职工宿舍及食堂等多项功能。但从现状各功能区的布局来看,由于历史的原因,各功能区没有形成规范、合理的功能布局。因此在“十三五”规划建设中,必须按《5845cc威尼斯官方版(筹)修建性详细规划》为依据,进一步优化后分期进行建设。

(三)校园建筑情况

由于云南省财经学校历史悠久,建筑质量参差不齐,甚至有D级危房仍在使用。根据高职学院的发展,现有的1号至5号学生宿舍、2栋教学楼和综合楼等的安全性、功能性等,已不能满足目前和未来发展的需求。再者,现状校园是由省财经学校和原银行学校用地两部分构成,功能布局不合理,因此需要对安全隐患较大、使用功能欠缺的建筑进行拆除并重新规划建设。

(四)建设资金匮乏

2014年9月,省发改委已对5845cc威尼斯官方版建设项目批复立项,且相应的设计、监理、地勘、造价已按工程项目程序,依法依规公开招标到位,但因资金未落实,本应在“十二五”期间完成的部分项目只能延期到“十三五”完成。再者,相应的基本建设专业人员配备不足。

第二部分“十三五”发展规划(2016-2020年)

一、“十三五”发展面临的形势

(一)2015年4月,5845cc威尼斯官方版正式进入高等学校领域,首届招生实现了开门红,招录专科学历层次学生600名。2018年首届毕业生离校后,学院将申请迎接教育部办学合格评估,基础设施建设需按规配套、达标。

(二)建设任务压力大,单体项目较多,手续繁杂。须完成图书馆、第二教学楼、14#、15#学生公寓、文体中心、大礼堂、后勤服务中心、运动场地、教工单身宿舍、综合大楼等及各项配套基础设施的建设;

(三)建设资金缺口较大。由于项目建设资金均需财政拨款支持,且每年拨款金额难于确定,导致建设与筹资难度增大。

二、“十三五”发展的指导思想与建设目标

(一)指导思想

以邓小平理论、“三个代表”重要思想、科学发展观、习近平总书记系列重要讲话精神为指导,以培养大批助推云南区域经济发展实用型技能型的财经复合人才为中心,以办党和政府、人民满意的职业教育学院为宗旨,依法依规管理,狠抓工程质量,为云南省成为全国民族团结进步示范区、生态文明建设排头兵和面向南亚东南亚辐射中心做出积极贡献。

(二)总体目标

在“十三五”期间,积极寻求政策支持,筹措资金。努力完成省发改委审批的项目内容,即:新建及改扩建校舍总建筑面积103183平方米,期中:新建校舍总建筑面积95619平方米,总投资56466万元的建设任务,建成安全、便利、绿色环保并具有丰富人文气息的5845cc威尼斯官方版,实现校园整体规划目标。

(三)具体目标

1、力争在2016年7月前完成16#、17#两栋学生公寓的建设(土建部分投资估算约4000万元);

2、2016年内完成校园整体水网、电网增容改造工作(土建部分投资估算约1300万元);

3、2017年完成学院图书馆建设(土建部分投资估算约3700万元);

4、力争在2018年完成学院体育馆(土建部分投资估算约6700万元)、14#、15#学生公寓(土建部分投资估算约4000万元)、第二教学楼(土建部分投资估算约1700万元)。

5、力争在2019年完成大礼(堂土建部分投资估算约4900万元),2#4#报告厅(土建部分投资估算约400万元),13#中心、校医院、食堂及后勤用房(土建部分投资估算约6700万元),教工单身宿舍楼(土建部分投资估算约1000万元);

6、力争在2020年内完成综合楼(土建部分投资估算约9400万元)、各建筑配套设施、消防、装饰装修及道路、绿化、运动场地及相关配套用房等设备设施的建设的收尾工作。(投资估算约25266万元)。

三、完成任务的保障措施

(一)组织保障

经省财政厅批示,成立了由李思泽院长任指挥长、陶昌学副院长任副指挥长的“5845cc威尼斯官方版建设项目指挥部”,并下设办公室,承担建设项目的规划、决策、建设等任务,确保各项目的顺利开展。

(二)人员保障

学院成立后,项目管理部门逐年补充、完善相关专业人员,弥补项目管理人员的不足。

(三)资金保障

有党和政府大力发展高等职业教育政策的支撑,我们有信心,有能力,在省财政厅、省教育厅的关心及支持下,学院将开源节流、通过争取政府预算、专项拨款及自筹资金等多种渠道筹集资金,以保障建设项目资金的需要。
